Укрепление прибрежной линии дна
Усиление абразии морских и речных прибрежных зон может привести к существенным социальным и материальным последствиям. Для предотвращения аварийных ситуаций водолазная бригада должна проводить периодический осмотр прибрежной территории, обследовать линию дна, а также береговые откосы.
Перед началом проведения подводно-технических работ по укреплению береговой линии дна нужно определить характер и особенности деформации дна водоема: это могут быть размывы или аккумуляции ила и сорняка. Необходимо выполнить промеры для установления величины отложений, глубин размывов и их характер (обратимый или необратимый), а также имеющиеся скопления ила и топляка. Подобные промеры должны проводиться на регулярной основе несколько раз в год: например, перед наступлением зимы, в период паводка, после завершения паводка и в конце периода навигации. Выполняемые наблюдения помогают отслеживать и анализировать характер абразивных процессов.
Для предоставления верных рекомендаций по берегоукрепительным проектам руководителю водолазных работ необходимо учитывать геоморфологические особенности обследуемого участка.
Подводно-технические мероприятия по защите и укреплению прибрежной линии дна
Существует несколько видов мероприятий защите и дна от размывов:
1. Мероприятия, не оказывающие воздействия на водные потоки и перемещения наносов; в первую очередь они направлены на усиление грунта (пассивные). К таким мероприятиям можно отнести различные искусственные покрытия дна.

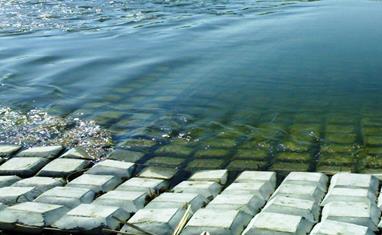

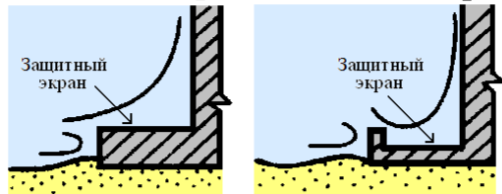

2. Мероприятия, оказывающие воздействие на водоток и перемещения наносов. К ним относятся меры по аккумуляции наносов (активные). Для накопления наносов над размывом в разрабатываемой области водолазы монтируют специальные конструкции, либо применяют специальные методы по укреплению донного грунта. Например, устанавливают специальный экран-отражатель, который способствует скоплению естественных наносов (см. рис.1)
3. Гибкие системы в виде гранулированных материалов, которые обладают способностью самовосстанавливаться в случае просадки грунта. Это может быть защита из каменной наброски, укладки из тканевых/сетчатых мешков, габионов или матрасов (см. рис.2)
4. Установка бетонных плит, матрасов или матов из геотекстиля или резины (см. рис.3,4)
5. Метод «искусственные водоросли», при котором на защищаемый участок укладываются маты из синтетических волокон, которые выполняют роль водорослей и тем самым воздействуют на водоток и наносы (см. рис.5)
Если при осмотре прибрежной линии дна, уже укрепленной с помощью бетонных плит, водолазы выявляют разрушения или наносы, то тогда им необходимо провести работы по демонтажу плит, отсыпки дна и равнения каменной постели и повторной укладки плит.
Порядок проведения подводно-технических работ:
1. Водолазное обследование повреждения. Основные причины повреждений плит – это вымывание грунта через швы плит, разрушение целостности швов.
2. Разборка мощения плит
После проведения обследования водолаз приступает к остропке плит и их подъёму на поверхность. Для этого используются монтажные петли или другие устройства (в зависимости от положения плит). Подъем плит осуществляется при помощи плавкрана и лебедки.
1. Отсыпка и равнение каменной постели.
Предварительно водолаз вымывает ил и прочие отложения из котлована с помощью напорной струи гидромонитора. Далее в зависимости от размера котлована водолазу подается камень (в корзинах – с использованием лебедки; или сбросом из шаланды с открывающимся дном). Все действия выполняются по команде водолаза; осуществлять дополнительную подсыпку камня без предупреждения – запрещено.
Подача камня должна происходить постепенно, под контролем водолаза, который разравнивает и платно укладывает камни. Допускать пересыпку не рекомендуется, поскольку это может вызвать повторный размыв постели. После завершения укладки камня водолаза поднимают на поверхность.
1. Повторная укладка железобетонных плит
С помощью плавкрана остропленная 4-мя петлями плита опускается к месту установки. Во время спуска применяются оттяжки для дополнительного контроля.
Когда плита опущена на грунт, производится спуск водолаза на место работ. По его команде машинист крана устанавливает плиту на место монтажа. Водолаз удостоверяется, что плита находится в проектном положении, растрапливает плиту. Плиты укладываются максимально плотно, без крупных швов. В случае их возникновения, водолаз заделывает прорехи плоскими мешочками с бетоном, которые подаются ему с водолазного бота.
Охрана труда при выполнении водолазных работ:
1. Руководитель водолазного спуска должен провести подробный инструктаж и познакомить с планом водолазных работ;
2.Запрещено проводить спуск водолаза на кабель-сигнале или шланге;
3. Во время проведения подводно-технических работ водолаз должен следить, чтобы шланг и кабель-сигнал не перепутались между собой;
4. Обеспечивающий водолаз должен поддерживать постоянную связь с водолазом, проводящим подводное обследование и ремонтные работы;
5. Спуск любых предметов или перемещение грузов под водой должно осуществляться только с разрешения водолаза, выполняющего подводно-технические работы;
6. При спуске и подъёме водолаза необходимо руководитель водолазных работ должен учитывать состояние ветра и волнения водой поверхности, чтобы исключить удары водолаза о трап или борт судна;
7. Подводно-технические работы рекомендуется проводить в световое время суток для обеспечения максимальной видимости под водой; скорость течения должна быть не более 2 м/с. Допустимая продолжительность пребывания водолаза под водой зависит от глубины спусков и сложности выполняемых работ.
