Май 2019 года Ковдорский ГОК
ВЫПОЛНЕНИЕ ВОДОЛАЗНОГО ОБСЛЕДОВАНИЯ ВОДОЗАБОРНОГО ОГОЛОВКА
В мае 2019 года силами нашей компании был реализован проект по осмотру гидротехнического сооружения, находящегося на территории промышленной зоны Ковдорского горно-обогатительного комбината (ГОК).

Целью проведения водолазного обследования подводной части строительных конструкций водозаборного оголовка и водовода, на объекте береговая насосная станция производственного водопровода Ковдорского ГОК являлась:
- оценка технического состояния строительных конструкций,
- технологического оборудования и инженерных сетей здания.

- Получение количественной и качественной оценки фактических показателей конструкций, технологического оборудования и инженерных сетей.
- Определение возможности дальнейшей эксплуатации.

В соответствие с Федеральным законом от 21 июля 1997 г. № 117-ФЗ собственник гидротехнического сооружения обязан обеспечивать контроль (мониторинг) за показателями состояния, природных и техногенных воздействий. На основании полученных данных собственник обязан осуществлять регулярную оценку:
· Безопасности гидротехнического сооружения и его отдельных элементов и анализ причин ее снижения с учетом работы режимов и условий его работы;
· вредных природных и техногенных воздействий на сооружение;
· результатов хозяйственной и иной деятельности, в том числе деятельности, связанной со строительством и с эксплуатацией объектов на водных объектах и на прилегающих к ним территориях ниже и выше гидротехнического сооружения. Методы предотвращения риска аварий гидротехнических сооружений, применяемые повсеместно, включают в себя периодические освидетельствования ГТС, обследование с анализом их технического состояния с последующим проведением капитального ремонта и реконструкции, а в опасных случаях - с принятием решений об их консервации и ликвидации. Все мероприятия, связанные с содержанием, регулируются Федеральным законом 117-ФЗ от 21.07.1997 "О безопасности гидротехнических сооружений". В соответствие с «Правилами наблюдения за гидротехническими сооружениями» РД 153- 34.2-21.546-2003, «Требования к проведению оценки безопасности эксплуатации» производственных здании и сооружении поднадзорных промышленных производств и объектов» РД 22-01.97 приняты и согласованы следующие термины и определения:

Этапы проведения работ
Этап I (Организационный)
Назначение руководителя водолазных спусков и работ, распределение обязанностей работников, задействованных в выполнении вышеизложенных работ.
Анализ представленных заказчиком материалов.
Проведение инструктажа по технике безопасности с задействованными работниками.
Материально-техническое обеспечение выполнения водолазных работ.
Организация доступа работников Исполнителя к рабочей зоне через пропускные пункты предприятия.
Этап II (Рабочий)
Проведение инструктажа по ТБ на рабочем месте.
Распределение обязанностей меду водолазами.
Подготовка места проведения водолазных работ.
Проведение разметки обследуемой площади.

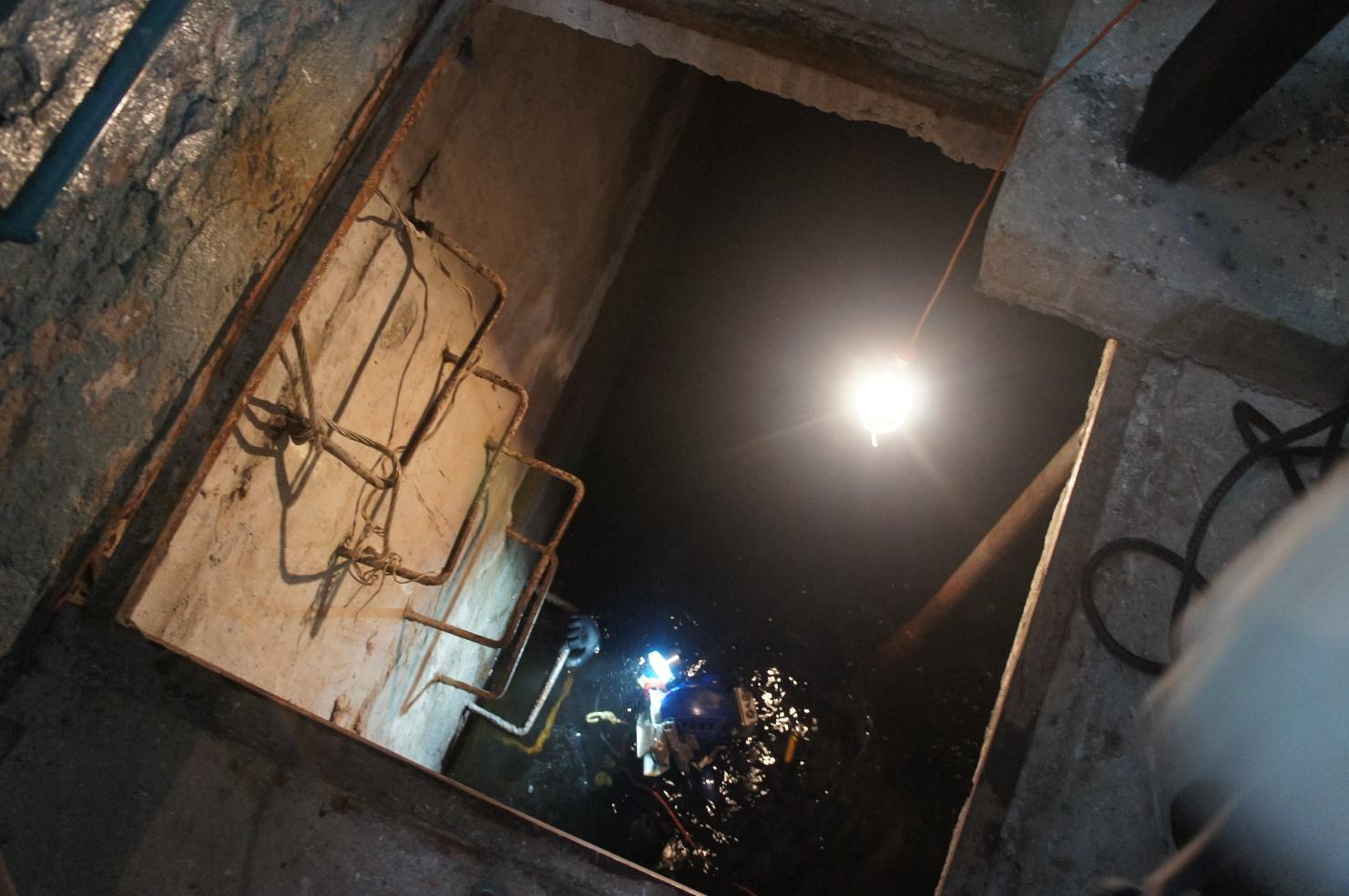

Водолазное обследование подводной части конструктивных элементов водозабора.
Этап III (Отчетный)
Подготовка, редактирование, оформление и сдача отчета о выполненных водолазных работах Заказчику.
Водолазное обследование подводной части конструктивных элементов водозабора

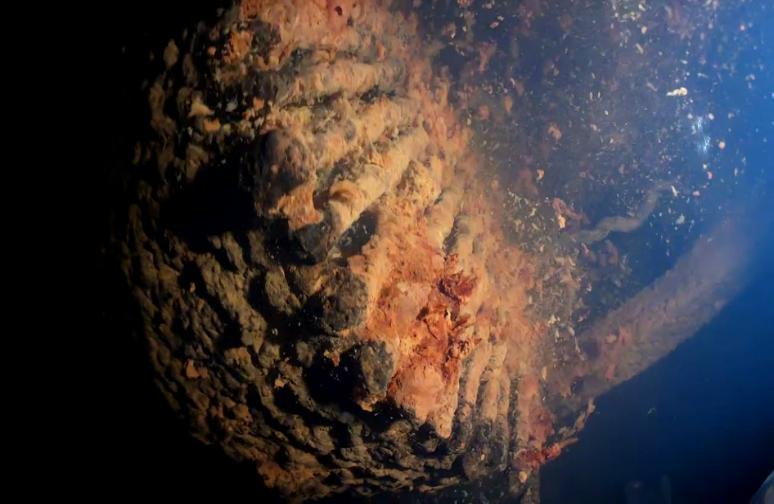

Водозаборное сооружение представляет собой ряжевый оголовок с фильтрующей засыпкой из камня.

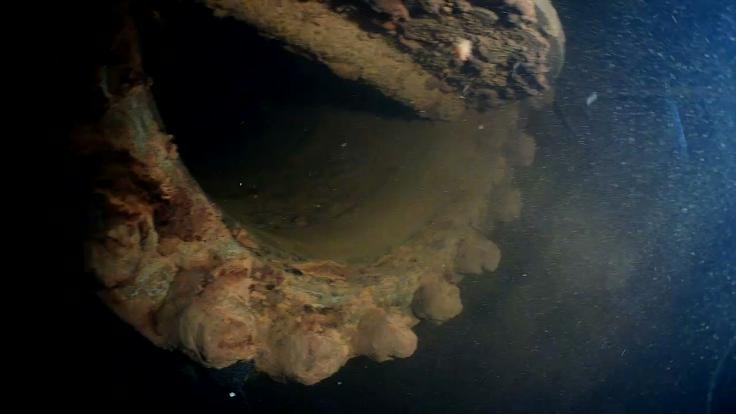

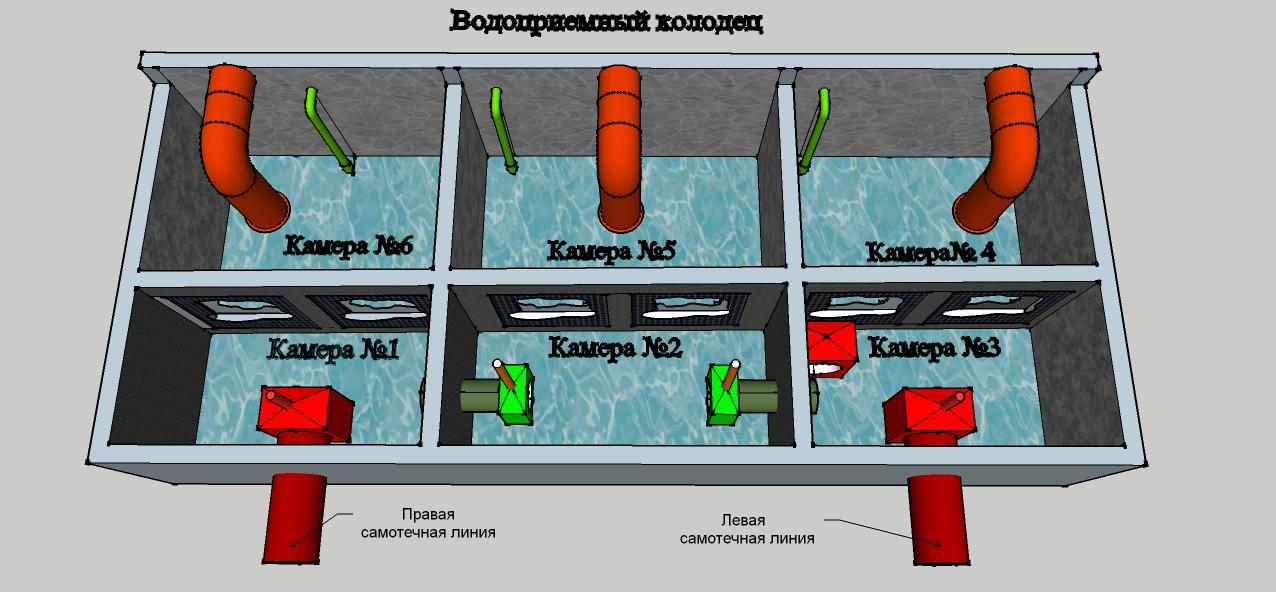

Две самотечные линии (стальные трубы диаметром 600 мм). Прием воды осуществляется передним фронтом сооружения, который имеет большую площадь и обеспечивает среднюю производительность водозабора, смотри схема 2,3,4.

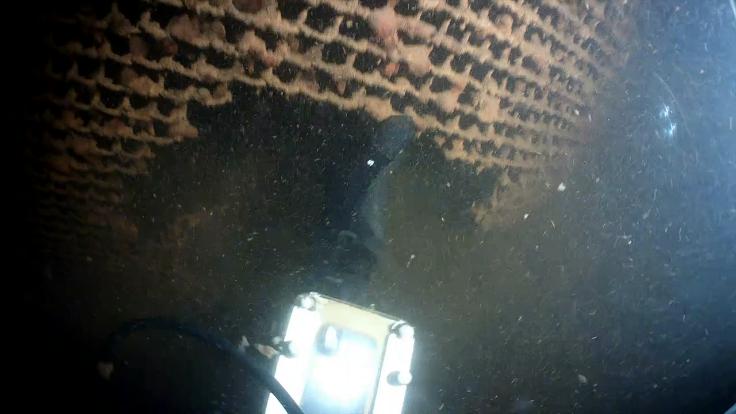

Металлические кассеты представляют собой сваренный каркас из уголка 80х80 мм и арматуры диаметром 10 мм, нижняя часть кассеты состоит из стальной сетки. Кассеты наполнены камнем фракцией до 150 мм. Общее количество кассет 4 штуки.
Ряжевый оголовок состоит из восьми секций, венцы смонтированы с помощью болтовых соединений и стальных скоб.

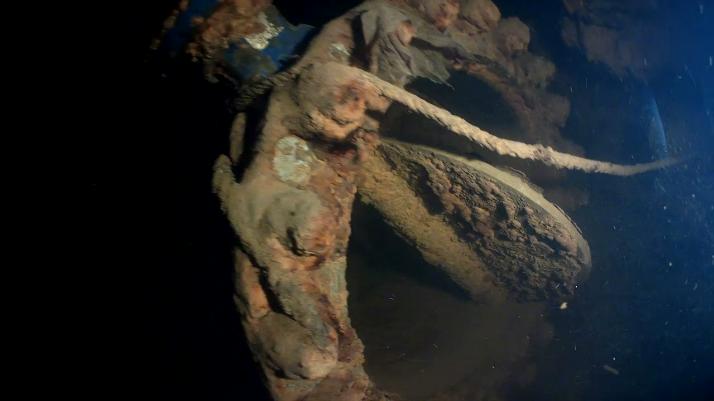

Внутренние полости оголовка частично наполнены камнем фракцией до 150 мм. На переднем фронте оголовка имеются 2 приемные ниши прямоугольной формы.

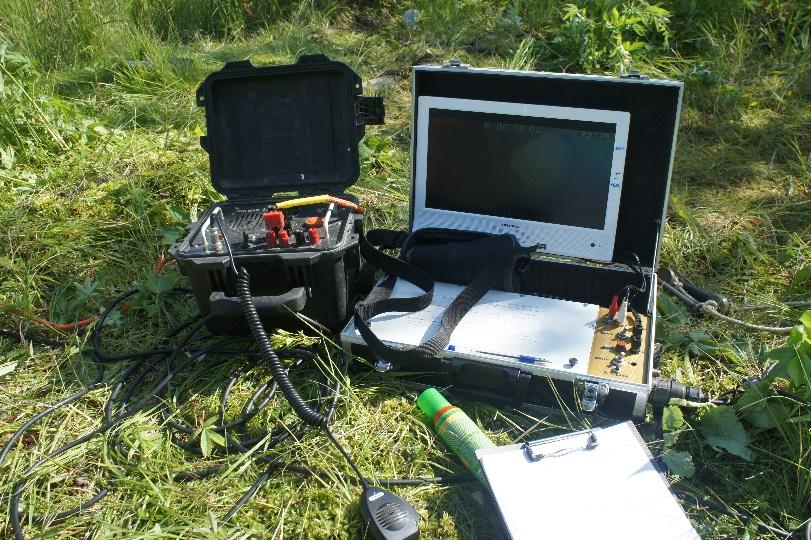

Все работы выполнялись опытными водолазами, имеющими требуемый опыт выполнения обследований гидротехнических сооружений. В Ходе выполнения работ производилась подводная фото и видео съемка, и измерение толщин металла (толщинометрия) по завершению обследования была составлена схема внутренней части водозаборного сооружения.
В качестве отчета заказчику была предоставлена исполнительная документация с схемой гидросооружения
