Октябрь – Ноябрь 2020
Выполнение подводно-технических ремонтных работ по заделке опорного контура батопортов стапелей Балтийского завода города Санкт-Петербург
Задача:
Произвести ремонтные подводно-технические работы по заделке опорного контура батопортов стапелей со стороны реки Невы и со стороны ковша прыжковой ямы.
Когда:
Октябрь 2020 – Ноябрь 2020
Где:
Балтийский завод город Санкт-Петербург
Условия:
Глубина: 2-12 м
Видимость: 0,2 м
Дно: песок
Оборудование:
-
Станция проводной связи Сигнал 1Д
-
Регулятор 1,2 ступени Aqualung
-
Консоль двухкомпонентная Aqualung (манометр, глубиномер)
-
Кабель-шланговая связка (КШС)
-
Спусковой конец (диаметр 14 мм)
-
Ходовой конец (диаметр 12 мм)
-
Полнолицевая маска
-
Подводная видеокамера
-
Гидрокостюм сухого типа с утеплителем
-
Фонарь канистровый подводный
-
Компрессор с бензоприводом
-
Баллон воздушный, 7 л
-
Болторез
Характер работ:
В октябре 2020 года наша компания подписала договор на выполнение ремонтных работ гидротехнических сооружений Балтийского завода города Санкт-Петербург. В рамках этого договора необходимо было произвести герметизацию шандорных щитов.
Объект:

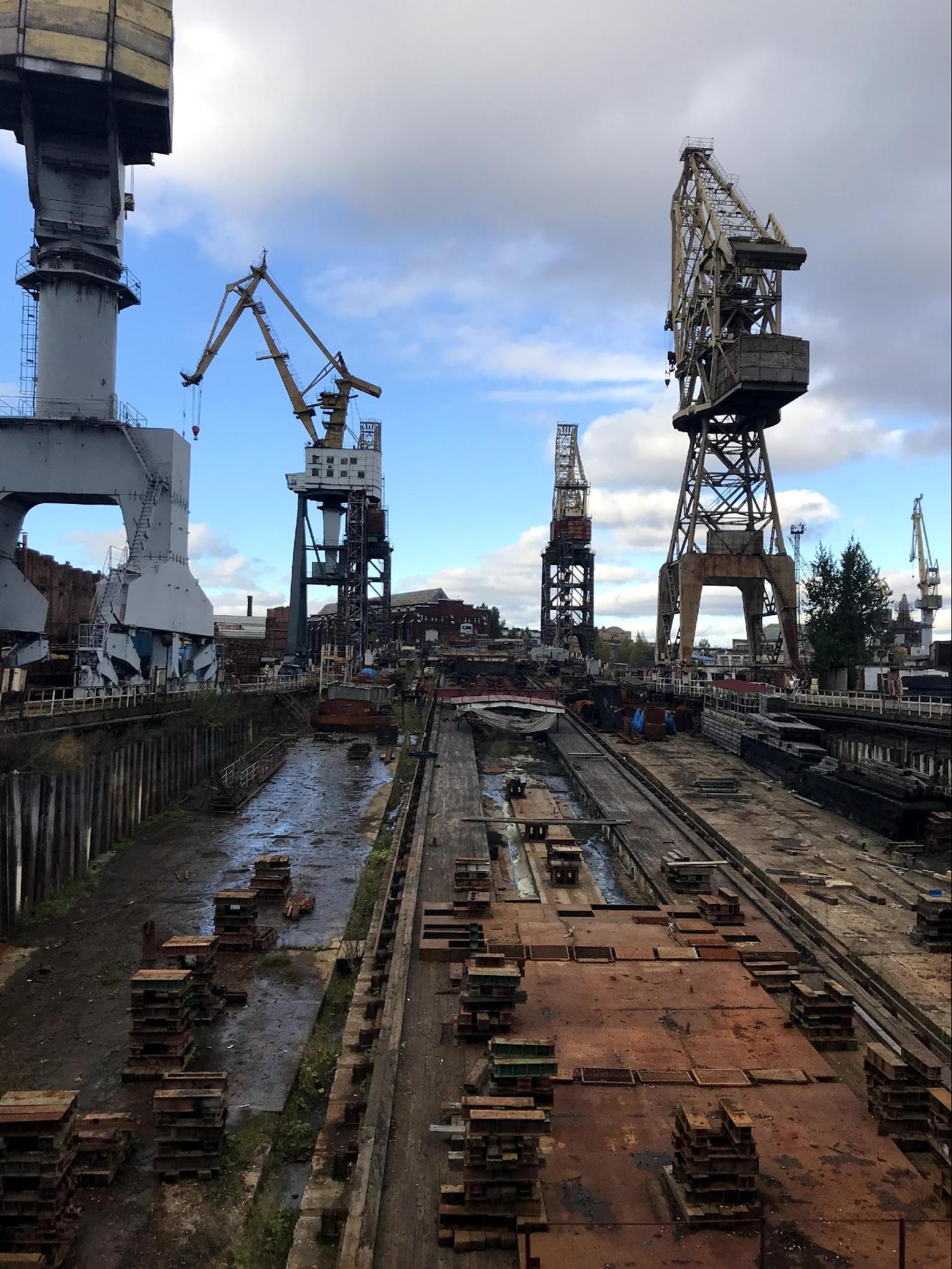

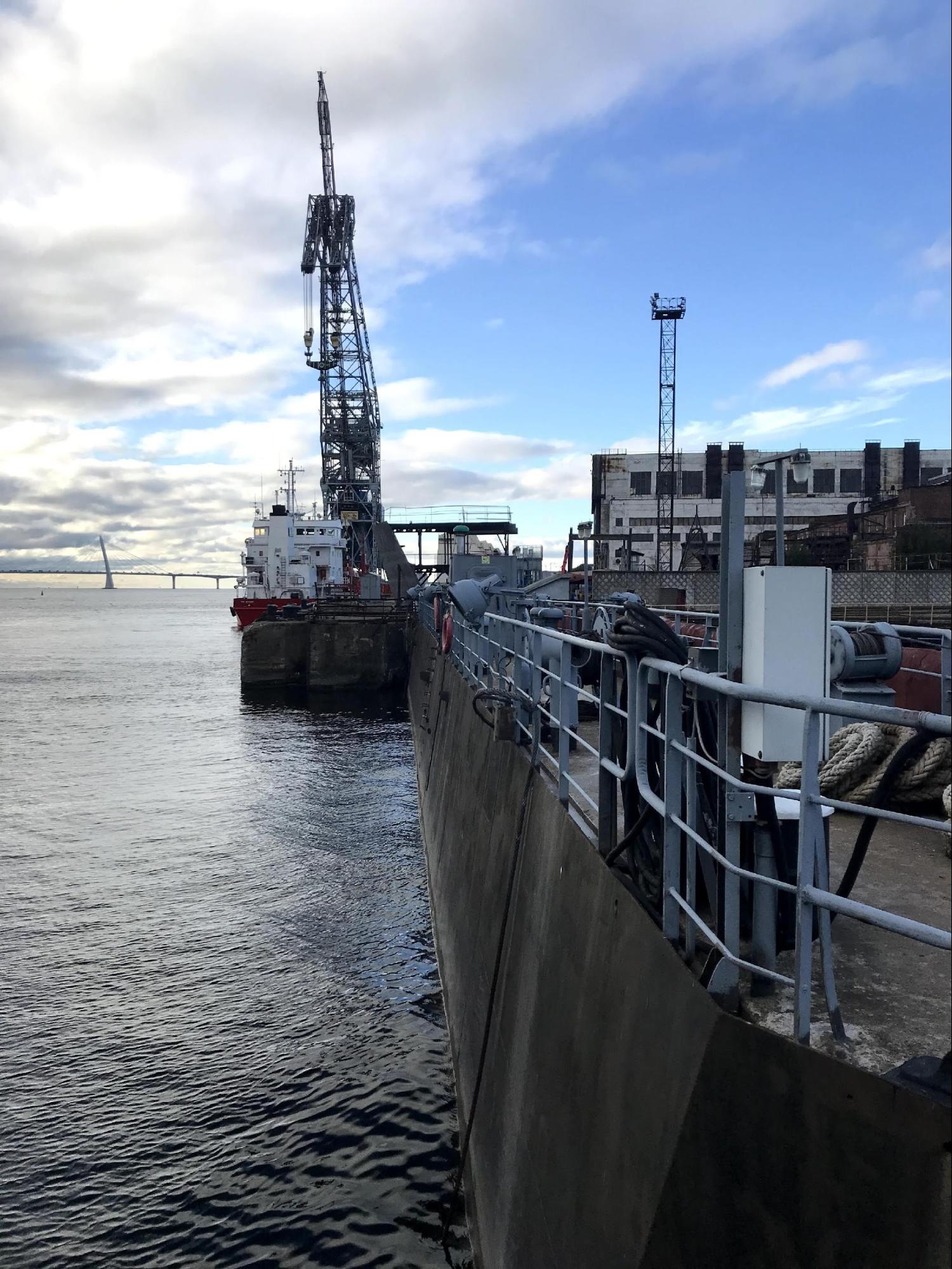

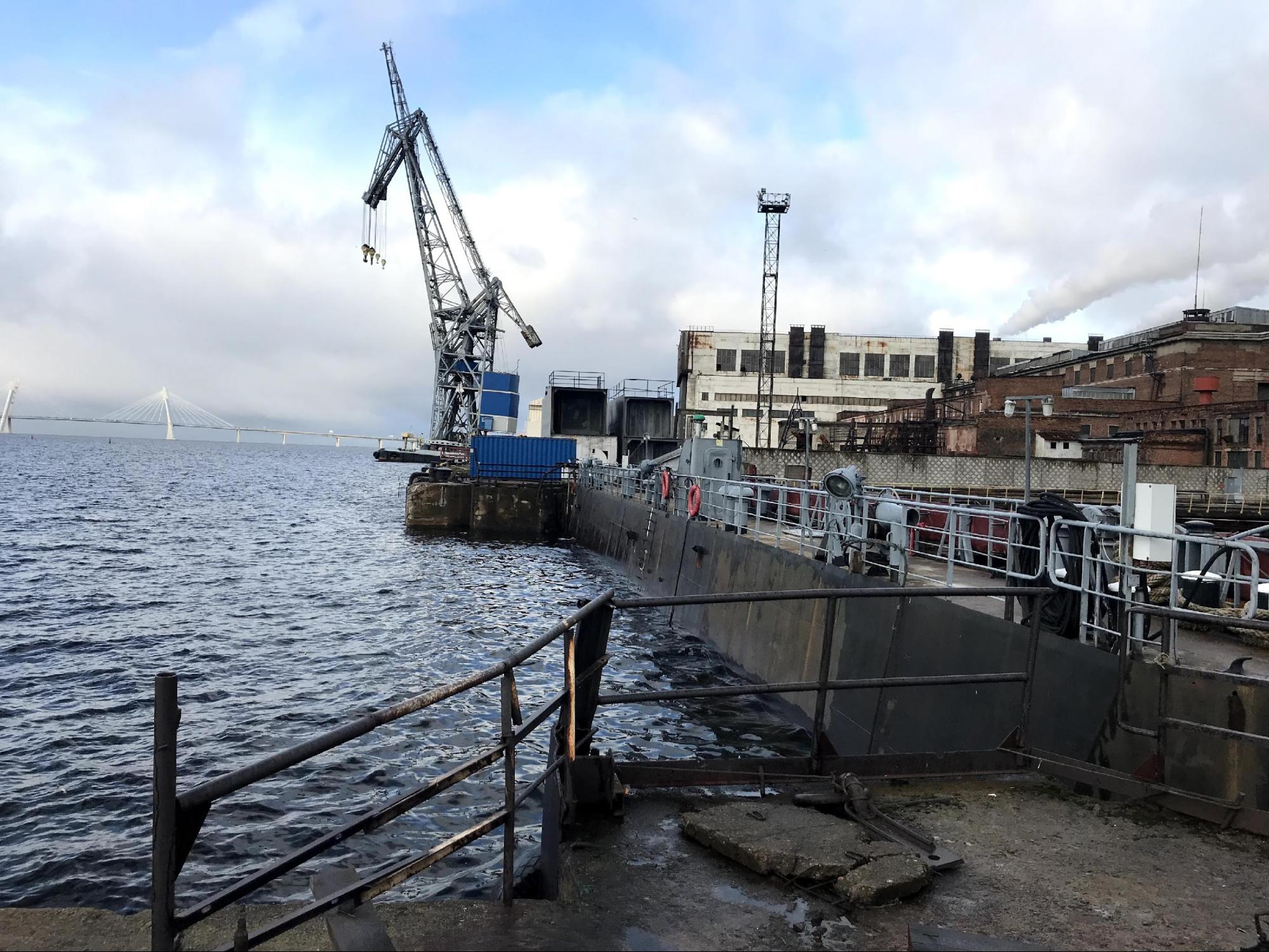

Работы проводились в осенний период на территории причала Балтийского завода, видимость при выполнении работ составляла не более 0,2 метра, средняя температура воздуха – 3 С.

Тип сооружения – запорное устройство, металлический, клиновидный, всплывающий батопорт. Класс сооружения – сухая доковая установка. Наибольшая длина длина - 45 м и 36 м; наибольшая ширина -7 м; высота борта - 15 м и 14,8 м; течение -113 см/с; отметка дна - минус 10,00 м.
Особенности выполнения работ:
Данный проект включал в себя 6 основных этапов.
1. Изучение и анализ исходных данных;
2. Произвести контрольное обследование шандорных щитов и опорных контуров батопортов стапелей.
3. По результатам контрольных обследований составить акты осмотра, с указанием выявленных дефектов, и согласовать с заказчиком объем ремонтных работ.
4. На основании актов осмотра произвести герметизацию шандорных шитов и опорных контуров батопортов с обеих сторон путем забивки пакли, жгутов и деревянных клиньев.
5. Составление ведомости дефектов.
6. Фото-видеофиксация дефектов.
Особые условия:
-
Работы выполнялись на действующем предприятии, поэтому начать реализацию проекта было возможно только после прохождения инструктажа и оформления акта-допуска.
-
Необходимость соблюдения правил техники безопасности при производстве всего комплекса работ, правил противопожарного режима в Российской Федерации, дорожного движения, охраны труда, внутреннего распорядка, пропускного и внутри объектового режима на территории предприятия.
-
Перед началом выполнения работ нами была разработана и согласована с Заказчиком программа производства работ.
-
Работы выполнялись в соответствии с требованиями РД 31.84.01-90 «Единые правила безопасности труда на водолазных работах».
-
Все комплектующее, оборудование, детали, расходные материалы, измерительные приборы, механизмы, инструменты и т.д,. необходимые для проведения всего цикла работ по герметизации, предоставлялись силами ООО «Водолазные Работы».
-
Оформление пропусков на завод, получение разрешения на фото-видео фиксацию повреждений и работ производилось Подрядчиком самостоятельно.
Результат:
Работы были выполнены в течении 10 рабочих дней: произведена полная герметизация гидротехнических сооружений, устранена фильтрация, сооружение подготовлено для проведения дальнейших штатных работ.
